Продолжаются строительные работы газопровода на участке «Каджаран — Арарат»
Продолжаются строительные работы газопровода на участке Каджаран — Арарат, стартовавшие в июне текущего года. Строительство ведется на двух участках: Каджаран — Сисиан и Сисиан — Джермук — Арарат.
Строительные работы газопровода на участке Каджаран-Арарат

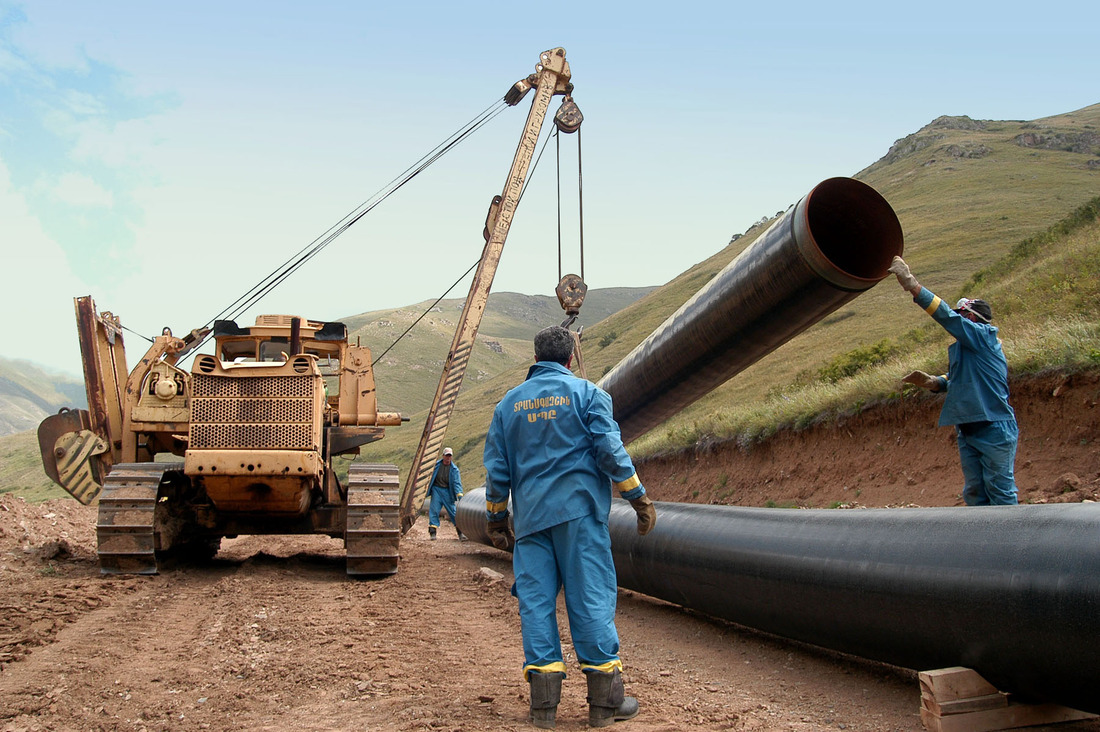

По состоянию на 1-ое сентября сооружено 125.7 км полок, проложено 43.9 км траншей и 31 км временных подъездных дорог, а также проведен монтаж 14.8 км трубопровода. В соответствии с контрактом между челябинским трубопрокатным заводом и ЗАО «АрмРосгазпром» на поставку стальных труб диаметром 720мм, уже отправлено 769 вагонов труб в количестве 106.1 км. На сегодня получено 96 км труб, из них 85.1 км труб отправлено на трассу газопровода. В ближайшее время ожидается прибытие еще 95 вагонов труб (10.1км).
Служба по связям с общественностью и средствами массовой информации ЗАО «Газпром Армения»
